啪啪啪免费网站,人人干,人人操、人人摸,激情网成人,国产无遮挡猛进猛出视频

        語言選擇:中文版ENGLISH

        當前位置:網站首頁 > 新聞中心 > 鋼結構倉庫吊裝工藝與吊裝方案-篇1
        聯系我們
        • 佛山市勝邦鋼結構有限公司
        • 地址:廣東省佛山市南海區獅山鎮官窯石澎村平塘工業區
        • 電話:0757-81002668/0757-63323396
        • 傳真:0757-81196682
        • 聯系人:梁先生/Mr Leung
        • 手機:18900873383/18900873268
        • 郵箱:sbs@sbsprefabhouse.com
        • Skype: sbs-Candy
        • 網址:http://www.kengchieh.com

        鋼結構倉庫吊裝工藝與吊裝方案-篇1

        發布時間:[2021-9-25]  查看次數:2968

        吊裝工藝流程


        定位---定標高---柱頂螺栓預埋---定標高----彈線----柱安裝----鋼梁安裝----次構安裝-----焊接----補漆----竣工





        鋼柱安裝工藝


        一、鋼柱的吊裝


        1、對基礎進行復測,包括錨栓的露出長度,錨栓中心線對基準線的位移偏差,錨栓間距,基礎標高,對于不合格的進行處理后方可進行吊裝。


        2、為了控制柱子的安裝標高,還事先在柱子可視的截面上劃出500mm 的位置,以便安裝時進行標高的微調、校正。在復測合格的基礎上安裝鋼柱,首先用單支鋼絲繩將柱子捆綁好,吊點位置選擇在距柱端1/3 柱長的位置。通過旋轉法將柱子吊起,將鋼柱吊起送至安裝位置。綁扎處應設加墊。





        二、鋼柱的校正


        1、在柱子可視面上事先畫出中心線,然后在兩個相互垂直的方向用經緯儀對柱子的垂直度進行調整。


        2、通過測量柱子內側距建筑物上彈好的控制線的距離來控制柱子的垂直度。


        3、柱子的標高、軸線和垂直度偏差的調整是相互聯系的兼顧的,待所有標準都達到時才算完成校正工作。





        鋼梁安裝工藝


        將鋼梁卸車到各柱附近,用汽車吊送到樓層面,再由桅桿吊安裝,有部分構件重的主梁可以和汽車吊進行臺吊。次梁可以用自制輪胎式(5t)起重機安裝。從三區開始、先主梁后次梁再檁條,逐根按編號用桅桿吊安裝鋼梁,只有當梁兩端安裝螺栓緊固(或點焊牢固)后,方可松鉤,依次吊裝其它鋼梁。檢驗合格后進行焊接。

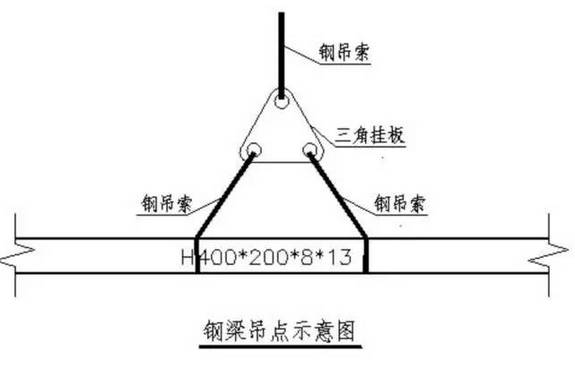

        鋼梁的綁扎吊點尤為重要,在鋼梁過長可采取鋼扁擔,本工程有許多鋼梁最長為20m左右,用三角形掛板把鋼絲繩間距放大,來增大鋼絲繩夾角符合本次吊裝要求。鋼梁綁扎示意圖。



        版權所有:佛山市勝邦鋼結構有限公司 Foshan Shengbang Steel Structure Co., Ltd. 粵ICP備13078463號
